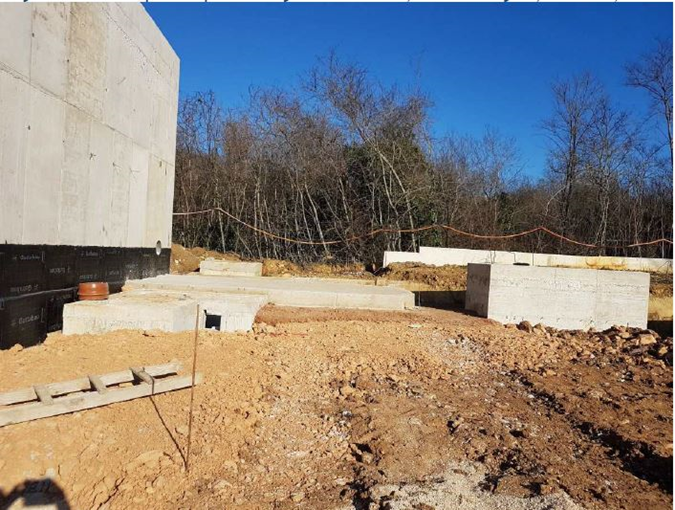

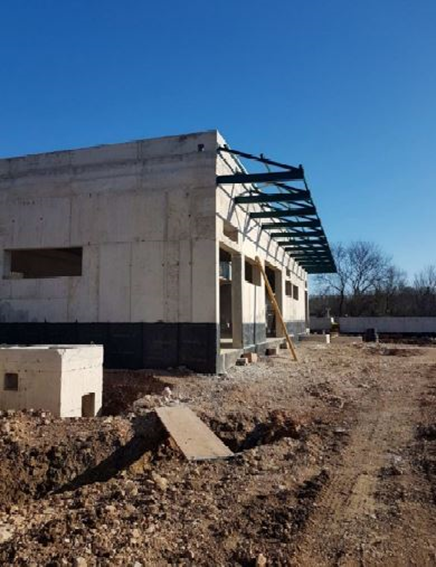

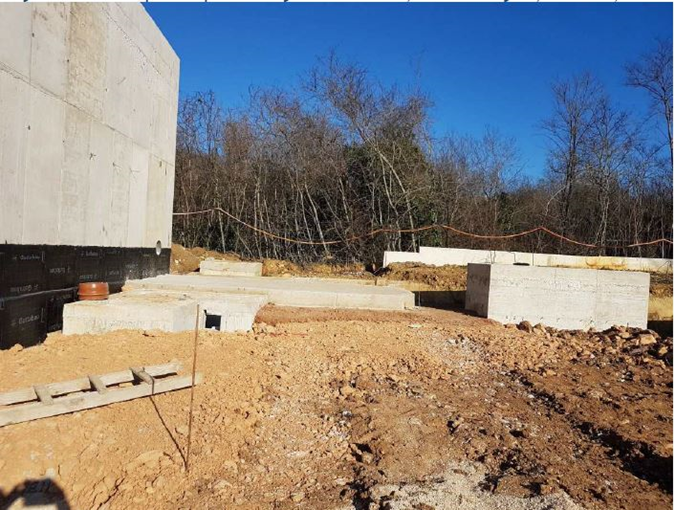

Radovi na LOT 2 – područje 2. Kanalizacijska i vodoopskrbna mreža naselja Glavina Donja zapad, Donji Proložac i Postranje: KANALIZACIJSKA MREŽA – Izvedeno je 17.367 metara
gravitacijskih cjevovoda odvodnje te 942 metra tlačnih cjevovoda. Izvedena su 640 gravitacijska kućnih priključaka te 7 tlačnih kućnih priključaka. Izvedeno je 100% radova na CS (crpnim stanicama) PROLOŽAC 8, PROLOŽAC 9 te CS PROLOŽAC 10. VODOOPSKRBNA MREŽA Izvedena je rekonstrukcija 13.218 metara vodoopskrbne mreže te rekonstrukcija 398 kućnih priključaka.
Radovi na LOT 3 – područje 3. Kanalizacijska i vodoopskrbna mreža naselja Glavina Donja istok, Medvidovića Draga i D. Vinjani: KANALIZACIJSKA MREŽA – Izvedeno je 16.366 metara gravitacijskih cjevovoda odvodnje te 688 gravitacijskih kućnih priključaka. Izvedeno je 1.786 metara tlačnih cjevovoda. Također započeti su radovi na crpnim stanicama te je dovršeno: 100% građevinskih radova na KCS VINJANI 1, KCS
VINJANI 2., KCS VINJANI 3., KCS VINJANI 4. I na KCS VINJANI 5. VODOOPSKRBNA MREŽA – Izvedena je rekonstrukcija 8.981 metar vodoopskrbne mreže te je rekonstruirano 554 kućnih priključaka.
Radovi na LOT 4: Vodoopskrba aglomeracije Imotski – Do datuma ovog izvještaja izvedeno je 1.002 metra nove vodoopskrbne mreže te 65% građevinskih radova na vodospremi. Također isporučene su crpke za smjerove VS Ljuba i VS Zdilarova Glavica u sklopu sanacije CS Opačac. Izvedeno je 9 mjerno-regulacijska okana.

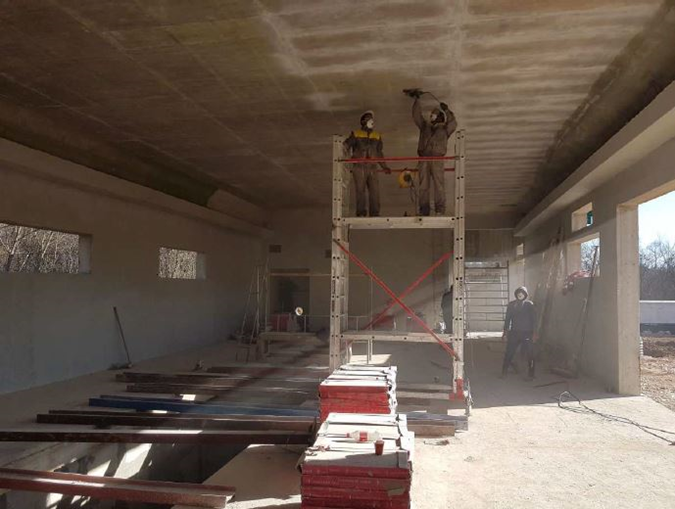

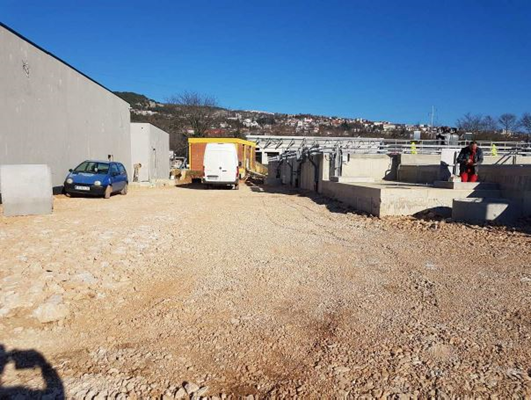

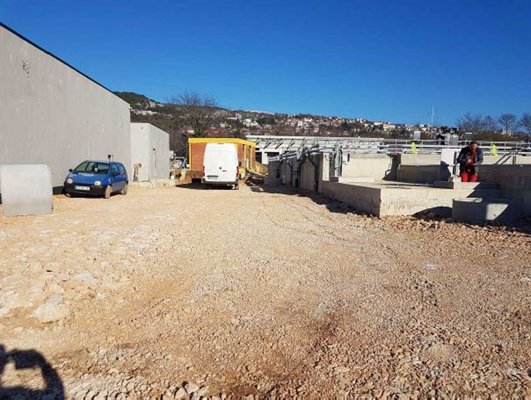

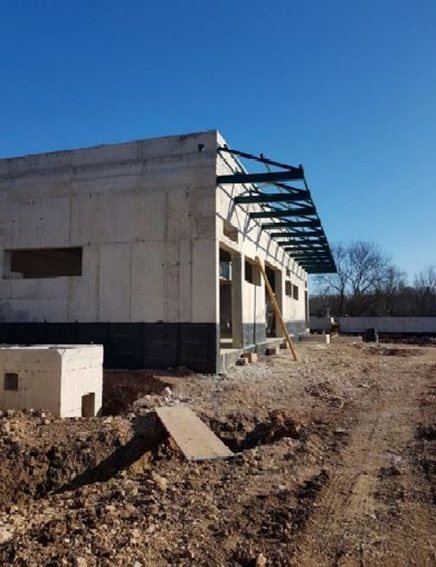

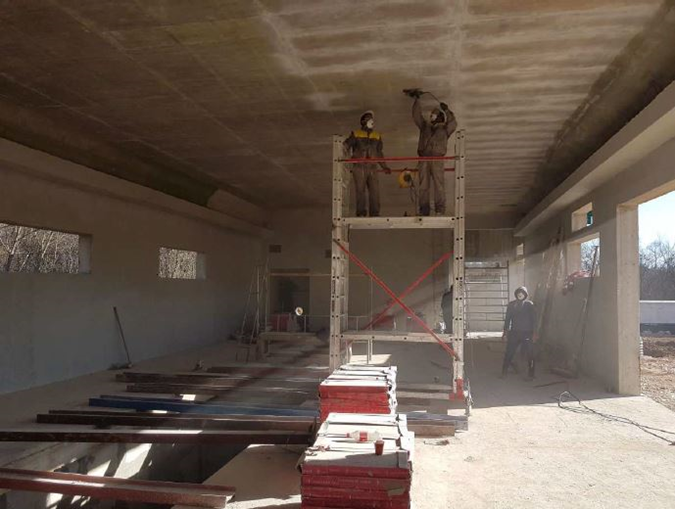

Radovi na potkomponenti B – Projektiranje i nadgradnja uređaja za pročišćavanje otpadnih voda Imotski kapaciteta 13 000 (ES) ekvivalenta stanovnika – Trenutno se izvode radovi na sljedećim objektima: bio-aeracijski bazen sa sekundarnom taložnicom, skladištu mulja sa upravljačkom jedinicom, portirnici, radionici, skladištu, objektu obrade mulja, agregatnici, kompresornici te upravnoj zgradi.
Radovi na komponenti C – Izgradnja sustava odvodnje i pročišćavanja otpadnih voda i vodoopskrbe aglomeracije Imotski, nabava radova – uspostava NUS-a i GIS-a: Kontinuirana dostava dokumentacije od strane Naručitelja potrebne za unos podatak u GIS-a (projekti izvedenog stanja).
Žena na čelu Vodovoda Imotske krajine. Ponos ili izazov?
Prije svega, hvala na pitanju. Ja bih fokus stavila na općenito pitanje je li ponos ili izazov doći na čelno mjesto Vodovoda Imotske krajine? Prvenstveno bih rekla da je ponos prva asocijacija. Ponosna sam na moj kraj i odluku da se nakon 30 godina građenja karijere u Zagrebu vratim i svojim znanjima pomognem razvoju naše predivne Imotske krajine. U životu sam uvijek prihvaćala izazove i nisam dvojila da li da se javim na ovo radno mjesto, naravno – uz podršku obitelji. Svojim iskustvom i znanjem htjela sam doprinijeti društvu i ovaj izbor je bio logičan. Izazova će biti, ali uz sebe imam dobar tim ljudi uz kojih će se sve to lakše riješiti.
Možete li garantirati da svi Imoćani na području Imotske krajine piju čistu i pitku vodu?
Naravno! Naime, što sam duže na ovoj funkciji to više vidim da stanovnici Imotske krajine sumnjaju u kvalitetu vodovodne vode. Htjela bih naglasiti da Vodovod Imotske krajine posluje u skladu s preporukama, smjernicama i pravilnicima mjerodavnih ustanova i zavoda na međudržavnoj i državnoj razini, a u našem slučaju to je Zakon o vodi za ljudsku potrošnju. Analize vode se provode redovito i u skladu s Pravilnikom o parametrima sukladnosti, metodama analiza i monitorinzima vode za ljudsku potrošnju. Naime u laboratoriju, lociranom na samom izvoru Opačac, se svakodnevno provodi mjerenje klora te organoleptička ispitivanja vode, dok se fizikalno-kemijska analiza provodi jednom tjedno.
S obzirom na to da još uvijek nemamo uvjeta za mikrobiološku analizu vode, jednom mjesečno se 3 uzorka nose u vanjski ovlašteni laboratorij gdje se provodi mikrobiološka i fizikalno-kemijska analiza vode. Također smo kontrolirani i od strane Nastavnog zavoda za javno zdravstvo te i oni, na nasumično odabranim lokacijama, provode uzorkovanje, dok se sirova voda ispituje 1x godišnje. Također od 2012. godine u našoj firmi uspješno je implementiran i u primjeni je HACCP sustav upravljanja, u prijevodu – „Analiza opasnosti na ključnim kontrolnim točkama“ je sustav osiguranja zdravstvene ispravnosti proizvoda. Radi se o sustavnom procesu kontrole tehnološkog procesa tako da se identificiraju sve potencijalne opasnosti u bilo kojem procesu proizvodnje, obrade, pripreme, prijevoza i distribucije proizvoda, u našem slučaju vode.
Kontrolne mjere usmjerene su na one radnje i postupke koji su ključni za osiguranje zdravstvene ispravnosti vode. Bitni dio sustava su popravne radnje (korektivne mjere), koje se primjenjuju pri svakom prekoračenju kritičnih granica na točno definiran način, te verifikacija sustava i vođenje dokumentacije. Svi navedeni podaci se upisuju u Haccp evidencije, a Haccp bi bio na neki način oruđe kojim se moguće opasnosti po zdravstvenu ispravnost i kvalitetu pitke vode stavljaju pod nadzor i svode na minimum. Još bi spomenula da smo trenutno u izradi nove web stranice na kojoj, između ostalog, planiramo uvesti i kategoriju „Kvaliteta vode“, kojom bi svi rezultati analiza javnosti bili dostupniji i preglednije te tako vratiti povjerenje u kvalitetu i zdravstvenu ispravnost vode za piće. Voda u Imotskoj krajini je vrlo kvalitetna, bez sumnje!
Do kada će trajati aglomeracija i kada bi se krenulo u početak radova s vodovodom?
Projekt “IZGRADNJA SUSTAVA ODVODNJE I PROČIŠĆAVANJE OTPADNIH VODA I VODOOPSKRBE AGLOMERACIJE IMOTSKI“ je lokalnog karaktera, a kao glavni cilj ima unaprjeđenje vodno-komunalne infrastrukture na području aglomeracije Imotski. Sufinanciran je sredstvima EU u okviru Operativnog programa za konkurentnost i koheziju 2014-2020. godinu, a sada smo prešli u novi fond financiranja.
Naime, 1.1.2024. prešli smo iz Operativnog programa za konkurentnost i koheziju u Nacionalni plan oporavka i otpornosti, kojim je omogućeno nastavak financiranja provedbe već započetih investicijskih projekata koji se odnose na manje dijelove sustava javne vodoopskrbe i javne odvodnje otpadnih voda. U suštini za radove u sklopu projekta nema promjena već se mijenja samo izvor financiranja.
Projekt se sastoji od više elemenata, a građanima najzanimljiviji element projekta Linijske građevine uključuje četiri LOT-a: LOT-1 grad Imotski (područje 1), LOT-2 Glavina Donja-zapad, Donji Proložac, Postranje (područje 2), LOT 3- Glavina Donja-istok, Donji Vinjani, i Medvidovića Draga (područje 3), te LOT 4 – koji se odnosi na poboljšanje sustava vodoopskrbe na cjelokupnom području aglomeracije Imotski.
Da pojasnim: LOT 1 – Kanalizacijska i vodoopskrbna mreža Imotski- je u procesu javne nabave. 28. 12. 2023. je bilo otvaranje ponuda, pristigle su 4 ponude koje su u fazi pregleda i po odabiru najadekvatnijeg izvođača pristupit će se potpisivanju Ugovora nakon čega radovi mogu krenuti. Procijenjena vrijednost radova je 14.589.188,40 EUR. Radovi koji su planirani na LOT-u 1 su:Izgradnja gravitacijskih kolektora L=13.680 m, Rekonstrukcija mješovitih gravitacijskih kanala L=4.560 m, 835 novih gravitacijskih kućnih priključaka kanalizacije, 70 novih tlačnih kućnih priključaka kanalizacije, 100 rekonstruiranih kućnih priključaka kanalizacija, 3 preljevne građevine, 1 pjeskolov-mastolov, 1 kišni retencijski bazen, Rekonstrukcija postojećih vodoopskrbnih cjevovoda u koridoru planirane kanalizacije L=10.467 m i Rekonstrukcija 728 vodoopskrbnih kućnih priključaka

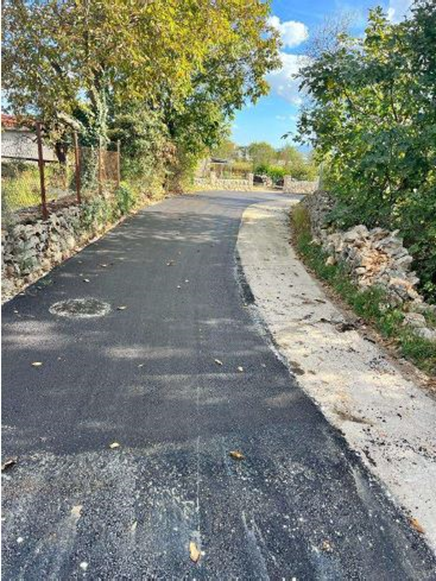

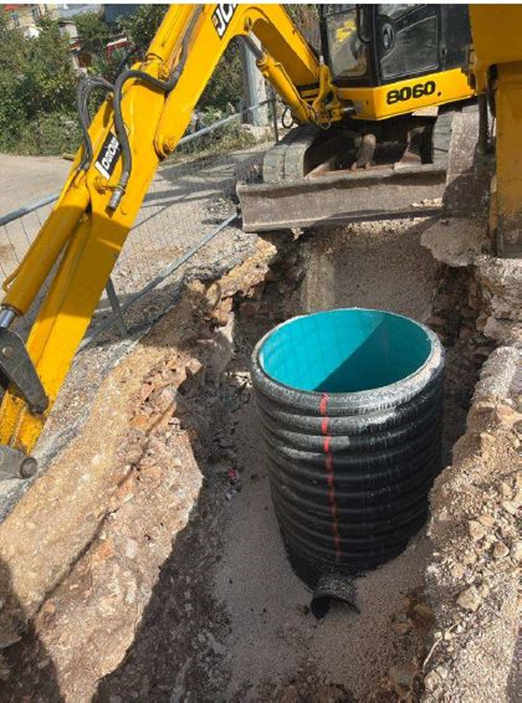

LOT 2 – Kanalizacijska i vodoopskrbna mreža naselja Glavina Donja-zapad, Donji Proložac i Postranje – Napravljeno 98 % kanalizacije, a što se tiče vodoopskrbe trenutno su na nekih 70 % planiranih radova. Predviđa se završetak poslova krajem 3. mjeseca 2024. godine. Planirani radovi u sklopu LOT-a 2 su; Izgradnja gravitacijskih kolektora L=17.698 m, 6 crpnih stanica i tlačnih cjevovoda L=984 m, 1.157 novih gravitacijskih kućnih priključaka kanalizacije, 110 novih tlačnih kućnih priključaka kanalizacije (s crpkama), 60 rekonstruiranih kućnih priključaka kanalizacija, Rekonstrukcija postojećih vodoopskrbnih cjevovoda u koridoru planirane kanalizacije L=15.712 m i Rekonstrukcija 189 vodoopskrbnih kućnih priključaka.

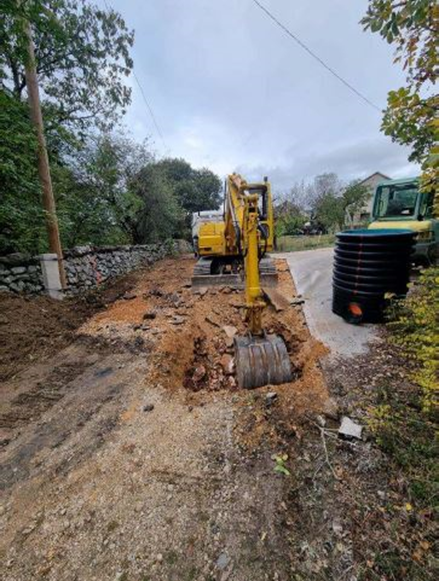

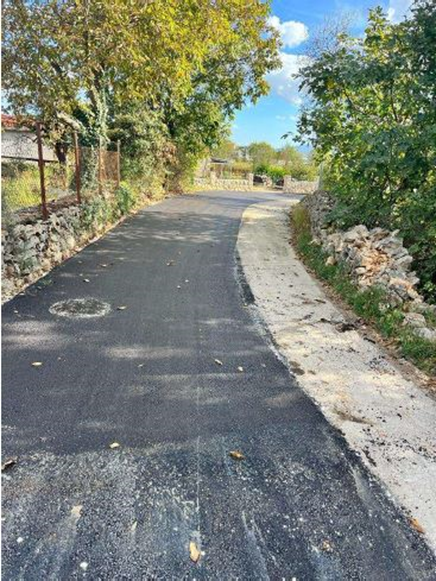

LOT 3- Kanalizacijska i vodoopskrbna mreža naselja Glavina Donja–istok, Medvidovića Draga i Donji Vinjani – lokalna kanalizacijska mreža je skoro u cijelosti završena, slijedi asfaltiranje lokalnih prometnica. U tijeku su pripremni radovi izgradnje kanalizacije na glavnoj državnoj cesti odnosno dionica od Granice do restorana Venezia. Završetak radova se očekuje početkom svibnja 2024. godine. Radovi u sklopu LOT-a 3 su: Izgradnja gravitacijskih kolektora L=22.575 m, 5 crpnih stanica I tlačnih cjevovoda L=3.017 m, 801 novih gravitacijskih kućnih priključaka kanalizacije, 100 novih tlačnih kućnih priključaka kanalizacije (s crpkama), 40 rekonstruiranih kućnih priključaka kanalizacija, Rekonstrukcija postojećih vodoopskrbnih cjevovoda u koridoru planirane kanalizacije L=8.278 m i Rekonstrukcija 164 vodoopskrbnih kućnih priključaka.
LOT 4 – (Vodoopskrba) – je element projekta koji je u najvećoj mjeri orijentiran na pronalazak postojećih puknuća uz sanaciju istih. Također je predviđena i – Izgradnja vodospreme Imotski V=500m3 i priključnih opskrbnih cjevovoda L=998 m 7 – odrađeno 70 % radova, Izmjena opreme i sanacija CS Opačac (6 crpki) – u fazi pripremnih radova za izmjenu postojećih crpki, Izgradnja 19 glavnih mjerno-regulacijskih okana, odnosno uspostava DMA zona – građevinski radovi u završnoj fazi, ostaje još ugradnja elektroopreme i puštanje u rad.
Na ovaj način će se pratiti potrošnja i eventualni gubici vode. Program pronalaska i sanacije curenja (terensko ispitivanje oko 124 km; sanacija cjevovoda na 30 lokacija i rekonstrukcija čvorišta 20 kom)
Sumirano, po završetku projekta dobivamo; izgradnju gravitacijskih kolektora L=53.953 m, DN250-1000, 11 crpnih stanica i tlačnih cjevovoda L=4.001 m, DN80-180, rekonstrukcija mješovitih gravitacijskih kanala L=4.560 m, DN 300-600, 2.793 novih gravitacijskih kućnih priključaka kanalizacije, 280 novih tlačnih kućnih priključaka kanalizacije (s crpkama), 200 rekonstruiranih kućnih priključaka kanalizacije, 3 preljevne građevine, 1 pjeskolov-mastolov, 1 kišni retencijski bazen, rekonstrukcija postojećih vodoopskrbnih cjevovoda u koridoru planirane kanalizacije L=34.457 m, DN 50-350, rekonstrukcija vodoopskrbnih kućnih priključaka kom 1.081, nadogradnja UPOV Imotski 13.300 ES, III. stupanj pročišćavanja, izgradnja vodospreme Imotski (V=500 m3) i priključnih opskrbnih cjevovoda, L=998 m i DN 100-200, izmjena opreme i sanacija CS Opačac (6 crpki), izgradnja 19 glavnih mjerno-regulacijskih okana i program pronalaska i sanacije curenja.
Hoće li se samim time riješiti i stari problem oko kolektora i pročišćivača otpadnih voda?
Naravno! Do sada smo imali II. stupanj pročišćavanja otpadnih voda, a u sklopu projekta je predviđeno projektiranje i izgradnja uređaja za pročišćavanje otpadnih voda na III. Stupanj pročišćavanja, kapaciteta 13.300 ES, na lokaciji postojećeg uređaja Imotski. U sklopu ovog ugovora je uključeno i projektiranje i izgradnja postrojenja za solarno sušenje mulja na lokaciji planiranog UPOV-a.
Kada je riječ o odabranoj tehnologiji, radi se o modernoj tehnologiji 3. stupnja pročišćavanja koja uključuje mehaničku i biološku obradu otpadnih voda s pomoću aktivnog mulja s dodatnim uklanjanjem dušika i fosfora, zatim separaciju pročišćene vode od viška mulja procesom membranske filtracije te obradu mulja koja se provodi solarnim sušenjem što će u konačnici dovesti do smanjenja ukupne količine mulja, a samim time i smanjenje troškova zbrinjavanja.
Radovi na UPOV-u malo kasne s obzirom na vremenske prilike i činjenicu da postojeći uređaj mora biti u funkciji i tijekom izvođenja radova. Izvršeno je oko 80 % planiranih radova te je završetak radova predviđen na ljeto 2024.
Zagazili smo u 2024 godinu. Poznato nam je kako cijene svega od uvođenja eura lete u nebo. Poskupljenje vode sigurno neće proći mimo toga. Kolike račune građani i sama domaćinstva mogu očekivati od strane Vodovoda i kada?
Poskupljenje vode kreće od 1. veljače, a prve uplatnice idu u ožujku. Kao što ste i sami rekli da cijene svega lete u nebo, to se odražava i na ulazne parametre. Cijene u Vodovodu imotske krajine zadnji put su korigirane pred više od 10 godina te poslovanje s ovakvim cijenama vode je neodrživo. Velik utjecaj na formiranje cijene vode u VIK-u ima potrošnja električne energije, a čije su cijene zadnjih godina višestruko porasle. Osim električne energije i svi drugi ulazni parametri poput sirovina i materijala su poskupjeli. Pokušali smo ići na socijalnu osjetljivost, a s obzirom na to da je gospodarstvo u krizi povećali smo najviše fiksni dio znači ljudi koji plaćaju paušal najviše će osjetiti poskupljenje vode.
U nastavku je realni prikaz povećanja cijene vode na potrošnju od 10 m3.
Primjer računa za domaćinstvo i potrošnju 10 m3 vodoopskrba i odvodnja:
Stari račun: 21,61 EUR
Novi račun: 25,99 EUR
Razlika: 4,38 EUR (20%)
Primjer računa za domaćinstvo i potrošnju 10 m3 vodoopskrba:
Stari račun: 19,80 EUR
Novi račun: 23,40 EUR
Razlika: 3,60 EUR (19%)
Primjer računa za gospodarstvo i potrošnju 10 m3 vodoopskrba i odvodnja:
Stari račun: 34,04 EUR
Novi račun: 39,78 EUR
Razlika: 5,74 EUR (17%)
Primjer računa za gospodarstvo i potrošnju 10 m3 vodoopskrba:
Stari račun: 28,05 EUR
Novi račun: 32,44 EUR
Razlika: 4,39 EUR (16%)
Primjer računa za socijalno ugrožene i potrošnju 10 m3 vodoopskrba:
Stari račun: 14,17 EUR
Novi račun: 15,49 EUR
Razlika: 1,67 EUR (10%)
Pliva li Vodovod Imotske krajine u financijskom plusu ili imate određenih poteškoća?
Pliva, to ste dobro rekli, u turbulentnim vodama. Prošlu godinu završili smo s 550 000 eura gubitka i nažalost se ove godine jedan dio gubitka prenosi. Poslovna godina još nije gotova, tako da nemam točne brojeve, ali jedan od razloga poskupljenja vode je i taj što se vodovod financira iz prodaje vode. Kao što sam već rekla, energenti su poskupili, električna energija, ulazni materijali, cijevi, vodomjeri, a cijena i potrošnja vode ostaje ista. Jedino logično rješenje bilo je poskupljenje vode.
Vodovod ima dosta gubitaka vode na čemu ću temeljiti svoju strategiju – smanjenjem gubitaka koji je jedan dugotrajan proces. To je velika infrastruktura, preko 550 km glavnih vodovodnih cijevi koje su stare preko 30 godina. Njihov rok je prošao i za očekivati je da će sve više pucati. Kroz aglomeraciju smo uspjeli jedan dio cjevovoda obnoviti, međutim, to još nije dostatno. Projektom Medvidovića draga također će se sanirati 4 km magistralnog cjevovoda tako da bi taj dio prema Vinjanima bio obnovljen i tako smanjit će se gubici. Gubici se smanjuju u kontroliranom potrošnjom vode. Imamo preveliko područje i preko ovog projekta aglomeracije uspostavit će se 21 kontrolna zona, gdje će se na ulazu i izlazu zone mjeriti protok vode. Jedan dio gubitaka vode odnosi se i na crne priključke. Na tome ćemo poraditi, da se sklopi suradnja za dobrobit sviju jer nam u biti ti crni priključci stvaraju veliku potrošnju vode, veliko prepumpavanje i velike troškove.
Znači li to da će se novim cijenama vode pokrivati određeni gubici firme?
S novim cijenama vode bi se trebali pokriti gubici, no vidjet ćemo hoće li to biti dostatno. Išlo se s minimalnim gubicima, a prema našoj računici trebalo je još za 20 % povećati cijene, ali mišljenja smo kako je bolja opcija da smanjujemo gubitke. Tako trošimo energije i ulaznih parametara. Mi imamo prekrasan izvor vode, ali je u dubini i treba se prepumpavati. Svaki kubik koji isporučimo prođe kroz nekoliko pumpi da bi došao do korisnika. To iziskuje veliku potrošnju energije.
Kakva je po Vama budućnost vodnih resursa i daljnjeg korištenja tog najvećeg blaga na području Imotske krajine?
Da parafraziram one koji su to rekli prije mene, mi vodu nismo naslijedili, već smo je posudili od svoje djece. Glavna uloga trgovačkog društva Vodovod Imotske krajine je briga za vodu, te ne manje važno, sprječavanje gubitka vode i nastojanje da u sustav vratimo barem dio korištene vode – makar za tehnološku uporabu.
Vašim dolaskom na čelno mjesto direktora vodovoda nekako se doima da će 2024 biti dosta radna i ažurna godina. Kakve projekte možemo očekivati u Imotskoj krajini?
Nastavak Aglomeracije i projekt Medvidovića Draga uz niz manjih projekata vezanih za redovno održavanje vodovodne mreže. Također, u planu je i priprema drugih projekata ovisno o natječajnim pozivima poput ugradnje solara, rekonstrukcije vodosprema i dr.
Ima li u vodovodu prostora za mlade, ambiciozne i stručne ljude u izgradnji jednog boljeg i jačeg Vodovoda Imotske krajine?
Mojim dolaskom se poklopilo i to da jedan dio djelatnika su zadovoljili uvjete za mirovinu, tako da će kroz ovih godinu dana doći barem desetak novih ljudi. Moji svi planovi nekako i počivaju na mladim ljudima, koji imaju entuzijazma i volje. Što se tiče plaće, tu nismo baš konkurentni i to je problem. Uz sve ove financijske probleme treba iznaći rješenje povećati plaće kako bi se mladi motivirali. Zato se pomalo kadrovska križaljka slaže, tako da smo zaposlili osam novih djelatnika otkako sam preuzela funkciju direktorice vodovoda. Od toga su dva visoke stručne spreme i nadam se da ćemo zaposliti barem još jednoga.
Tražili smo inženjera građevine, pravnika, ekonomista i vodoinstalatere. Sve smo zaposlili osim inženjera građevine. To je problem jer nam plaće nisu popularne, a inženjeri su dosta traženi i na tržištu ih je malo. Nadam se da ću i taj dio prelomiti uz podršku ljudi sa iskustvom i snagu mladosti. Pred nama su dosta izazovne godine, ima načina i da se preko projekata osiguraju sredstva, a zato stvarno morate imati kadar da bi mogli aplicirati. Svaka investicija je i financijsko opterećenje bez obzira kako vi to financijski zaokružili.
